Ny anläggning av gång- och cykelbana
Upplands Bro 2024-2025

Om projektet
Projektet är ett av tre projekt som drivs omlott för att få en hög framdrift, korta ner projekttiden och få en god ekonomi i projekten. Utöver ekonomi- och tidsaspekter fäst även vikt vid kvaliteten i det som produceras.
Projektet avser trafiksäkerhets-, tillgänglighets- & framkomlighetsåtgärder för främst gående och cyklister.
Då Konstvägen är en kommunal huvudgata med busstrafik, sophantering m m så finns även regionala och lagstiftade krav på framkomligheten för denna yrkestrafik.
Vad som gjorts ?
Projektering
Projektet initierades i oktober 2024 som en totalentreprenad, där entreprenören projekterade åtgärderna i nära samarbete med kommunen. Curbline tog först fram en förprojektering och styrde därefter projekteringen genom möten.
Entreprenad
Entreprenaden påbörjades november 2024. Följande har genomförts:

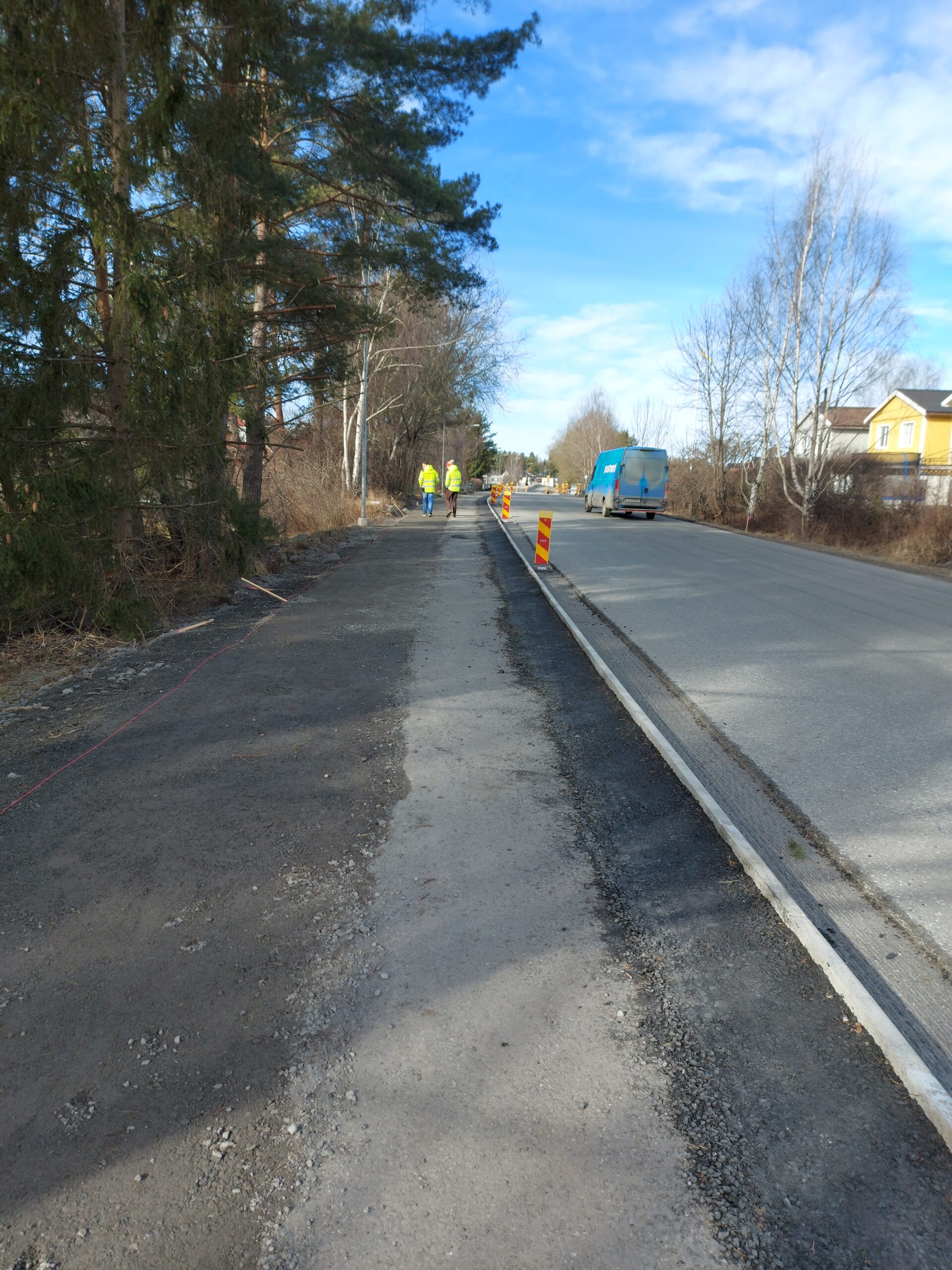

En cirka 450 meter lång och 3 meter bred gång- och cykelbana har anlagts mellan Gammaldansvägen och Menuettvägen. Den befintliga trottoaren mellan Mosaikvägen och Granhammarsvägen (ca 100 meter) har breddats till en 3 meter bred gång- och cykelbana. Därutöver har trafiksäkerhetsåtgärder utförts vid samtliga infarter längs Konstvägen.


Faktaruta
- Projektkostnad: ca 6.5 Mkr
- Curblines roll: projektledning, projekteringsledning & byggledning
- Genomförandetid: Oktober 2024 – maj 2025
- Utformning: en cirka 450 meter helt ny gång- och cykelbana samt breddning av cirka 100 meter befintlig gång- och cykelbana till 3 meters bredd.
