Tillgänglighetsåtgärder

Dessa åtgärder gör trafiken både säkrare och mer tillgänglig – för alla
Sollentuna 2024
Sollentuna sjukhus
Om projektet:

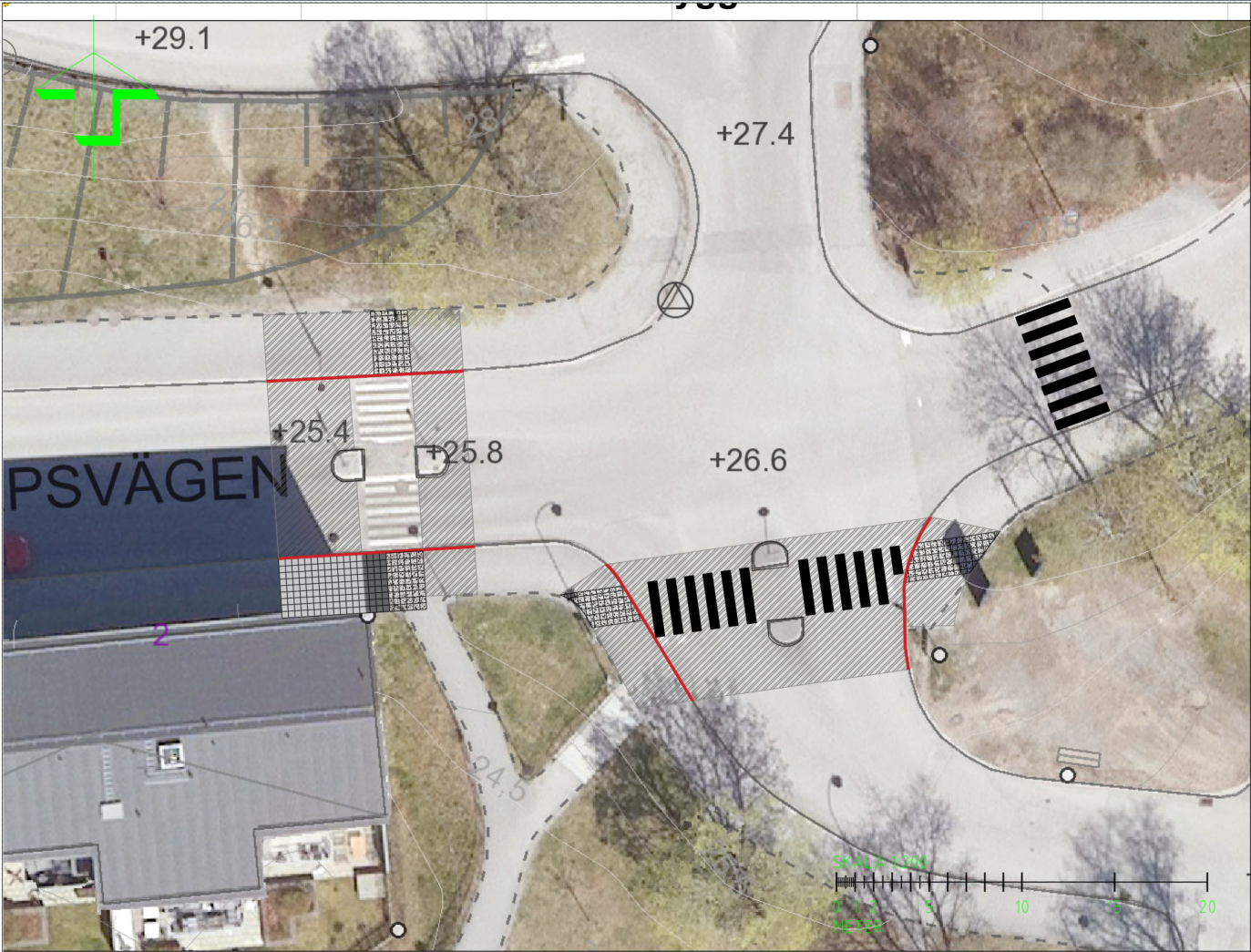

Korsningen Nytorpsvägen/Ängesvägen vid Sollentuna sjukhus, som i stort sett trafikeras av personer med nedsatt rörelse- och orienteringsförmåga saknade goda tillgänglighetsegenskaper.  Curbline fick i uppdrag av Sollentuna kommun att förbättra tillgänglighetsfunktioner vid alla övergångställen i denna korsning.

Det som gjorts är:
  • Alla övergångsställen har anpassats för att bli mer tillgängliga – till exempel med taktila plattor som har tydlig färgkontrast och olika utformning vid trottoarkanterna
  • Dessutom har vägmarkeringarna målats om för att göra det ännu tydligare var man ska gå.
Fakta:
  • Projektkostnad: ca 0,5 Mkr
  • Curblines roll: projektering, projekt- och byggledning
  • Genomförandetid:

Edsviksvägen

Om projektet:

En trafikutredning, gjord av Ramboll Sweden AB år 2022 längs med Edsviksvägen i Sollentuna, visade att de huvudsakliga bristerna på sträckan är kopplade till tillgänglighet för gående och cyklister. Framkomligheten för gående är också begränsad i och med att passager och övergångsställen inte är utformade på mest lämpliga sätt. Överlag är många korsningspunkter i behov av fysiska åtgärder för att tillgänglighetskrav ska uppfyllas.

Det som gjorts är:

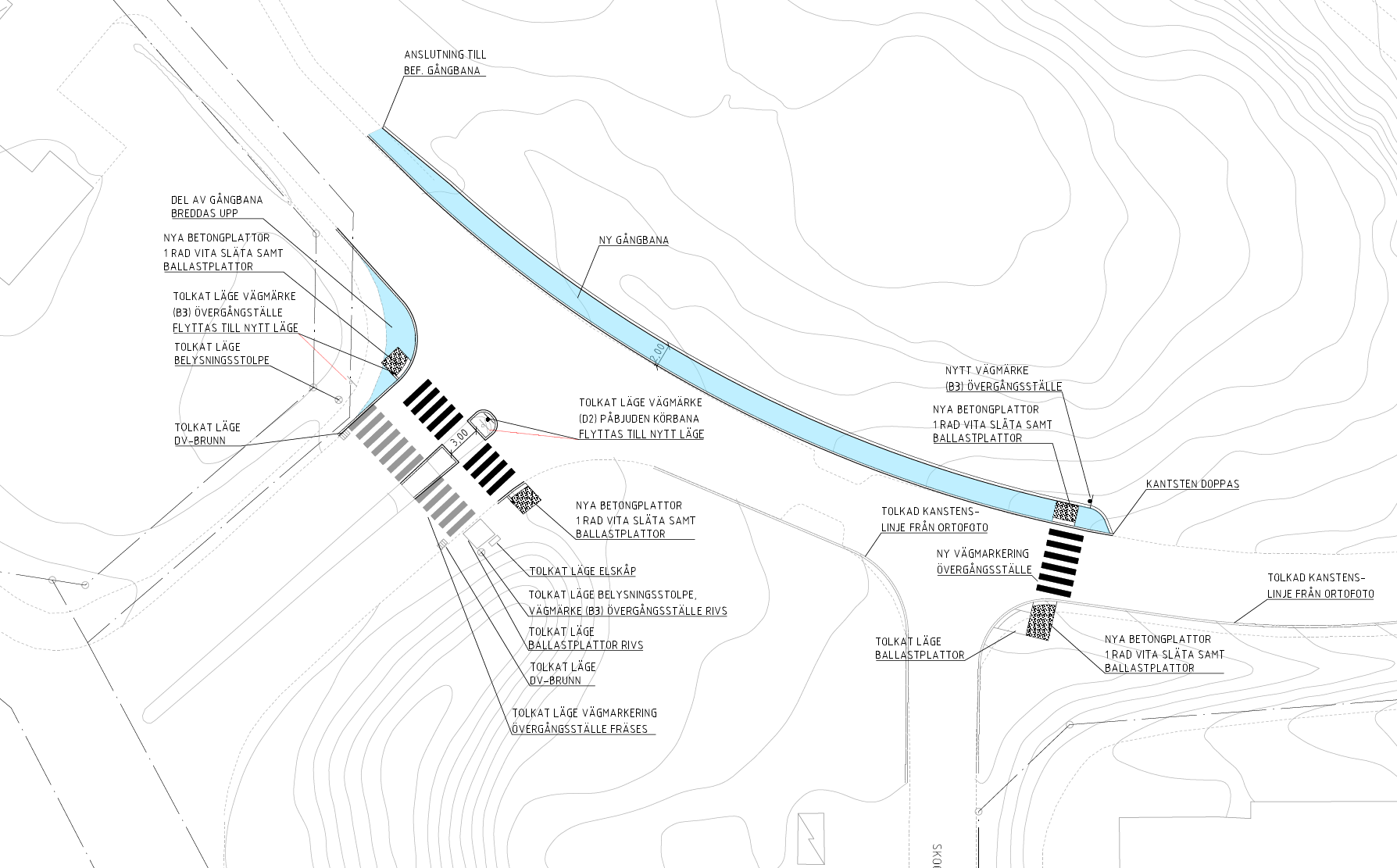

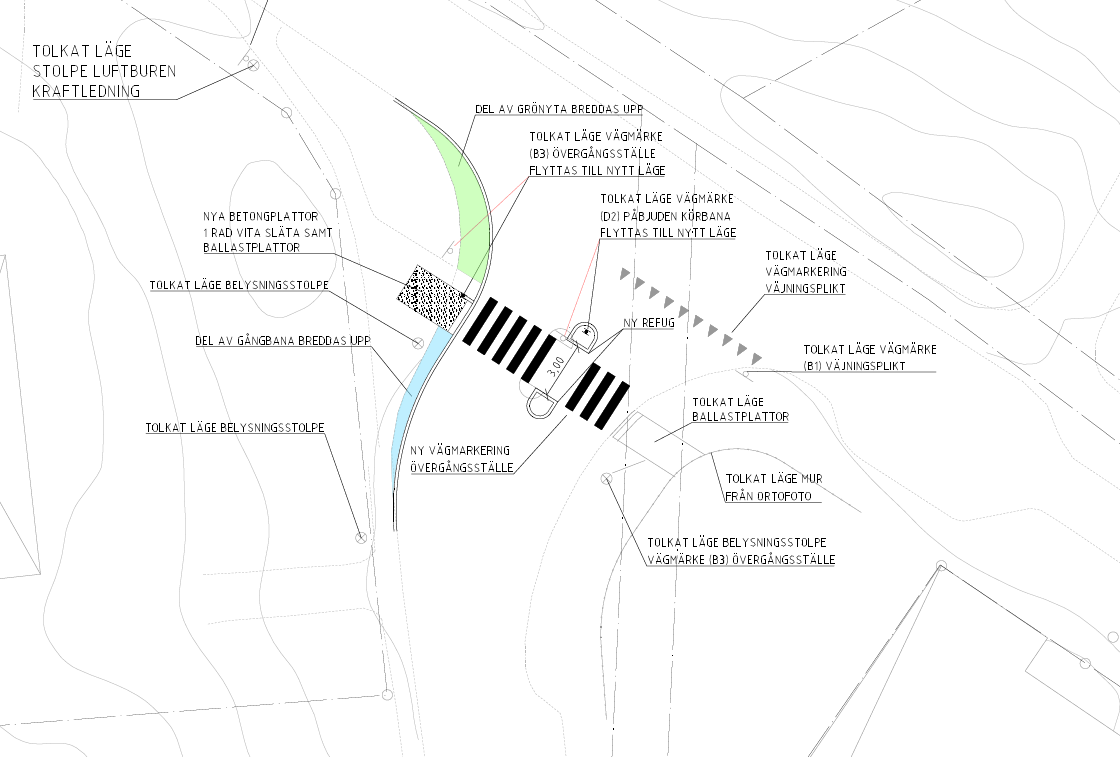

Åtgärderna som tagits omfattar följande:

  • Anläggning av tillgänglighetsanpassade gångpassager och övergångsställen.
  • Förläggning och breddning av en del befintliga gångbanor för att förbättra förutsättningar för oskyddade trafikanter.
  • Minskning av kurvradie vid en av korsningspunkterna, vilket medför lägre hastighet vid svängning.
  •  Anläggning av en bredare refug vid ett övergångsställe, vilket ökar trafiksäkerheten för gående som korsar vägen.
  • Borttagning av en lång avsmalning någonstans på sträckan för att förbättra framkomligheten för samtliga fordon.
  • Övriga andra mindre åtgärder för att förbättra trafikförutsättningar och öka tillgänglighet, framkomlighet och trafiksäkerhet.
Fakta:
  • Projektkostnad: ca 1.5 Mkr
  • Curblines roll: projekt- och byggledning
  • Genomförandetid: vår 2024-höst 2024
